註冊與安全

USDT 鏈上顯示成功、幣安卻沒到帳?先查五個原因,再決定要不要申請自助回收

區塊瀏覽器顯示成功不等於幣安已入帳。本文依官方常見問題整理未入帳的五個原因、三步自查順序,以及自助回收的資格、1 小時規則、各情況預估工作天與手續費,並說明漏填 MEMO 要走哪一張表單、哪些情況官方明確無法協助。

USDT 鏈上顯示成功、幣安卻沒到帳?先查五個原因,再決定要不要申請自助回收

先分清楚兩件事:鏈上成功 ≠ 幣安已入帳

區塊瀏覽器上的「Success/已確認」只說明這筆交易被打包進區塊。幣安要不要把這筆錢記到你的帳戶,還要再過一層它自己的規則:確認數夠不夠、代幣和網路在不在支援清單、金額有沒有達到最低儲值量、標籤(Tag/MEMO)有沒有填對。任何一關沒過,餘額就是不會動。

所以先別急著開工單。正確順序是:照官方列的五個原因自查 → 判斷你屬不屬於能申請自助回收的情況 → 最後才決定要不要花那筆回收手續費。

官方列出的五個「尚未入帳」原因

幣安〈為什麼我的儲值尚未入帳?〉把原因收斂成五項(該頁發布於 2018-01-02,本文於 2026-09-15 核對):

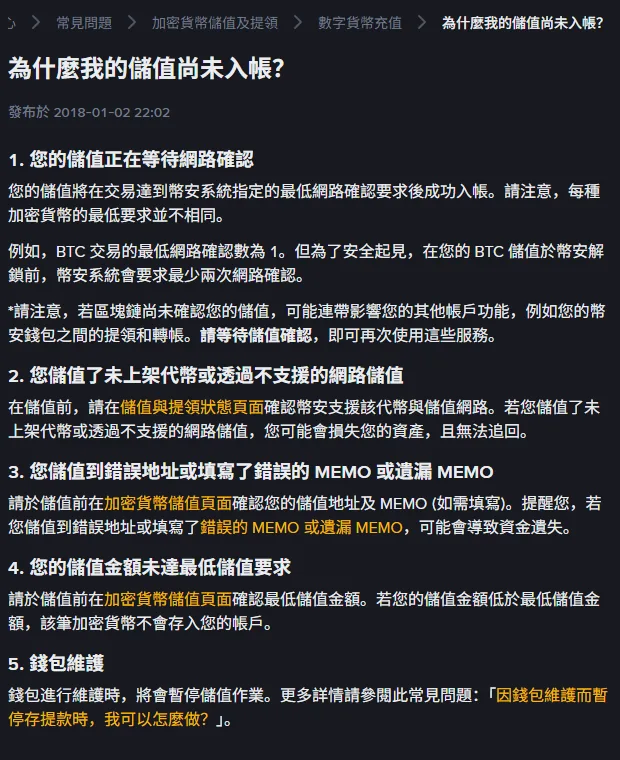

幣安繁體中文常見問題頁〈為什麼我的儲值尚未入帳?〉,依序列出等待網路確認、儲值未上架代幣或不支援的網路、儲值到錯誤地址或填錯漏填 MEMO、金額未達最低儲值要求、錢包維護五項原因

  1. 正在等待網路確認。 每種幣的最低確認數不同。官方舉的例子是:BTC 交易本身的最低網路確認數為 1,但為了安全,幣安會要求至少兩次網路確認才解鎖。這段期間你的其他帳戶功能(例如幣安錢包之間的提領和轉帳)可能被連帶影響,等確認完成就會恢復。
  2. 充的是未上架代幣,或走了不支援的網路。 這種情況官方直接寫明「可能會損失您的資產,且無法追回」。
  3. 地址填錯,或 MEMO 填錯、漏填。
  4. 金額低於最低儲值要求。 低於門檻的那筆不會存入帳戶。
  5. 錢包維護。 幣安對該幣種錢包做維護時會暫停儲值作業。

第 1、4、5 項多半只要等;第 2、3 項才需要走申請流程。

三步自查,十分鐘內做得完

第一步,回區塊瀏覽器抄下三個欄位: 交易狀態(必須是「已確認/成功」,不能是未確認或失敗)、目標地址、實際金額。這三個值待會填申請表時要一字不差。狀態若仍是「未確認」,官方明說無法協助處理,只能等。

第二步,查幣安當下對這個幣種和網路開不開。 幣安有一頁公開的〈充值和提領狀態〉,不必登入就能看:右上角標最近更新時間,左上角搜尋框可直接輸入幣種代號,還能勾「僅顯示異常網路」快速抓出有問題的鏈。

幣安充值和提領狀態頁搜尋 USDT 後展開的網路清單,BSC、NEAR、AVAXC、APT、ARBITRUM、DOT、CELO、ETH 等網路的充值狀態與提領狀態全部顯示「普通」,右上角標示最近更新時間 2026/09/15 20:32:06

上圖是頁面標示 2026/09/15 20:32 的狀態快照:USDT 各網路的充值與提領都是「普通」。如果你當下看到「暫停」或「維護」,那就對應第 5 項,等狀態恢復即可,不必申請。

第三步,對照最低儲值金額與確認數。 這兩個值在幣安加密貨幣儲值頁選定幣種和網路後會顯示。金額沒到門檻、確認數沒跑完,都屬於「該等」而不是「該申請」。

什麼情況才輪得到自助回收

〈如何透過自助回收取回未到帳的儲值?〉(發布於 2021-05-25,頁面標示更新於 2026-05-28)把資格寫得很具體。符合下列任一情形,而且資金在 1 小時後仍未到帳,才填自助回收申請:

  • 是儲值到你自己的幣安帳戶(不是提領,也不是幫別人充)。
  • 交易在區塊鏈上標記為「已確認/成功」。
  • 交易需要標籤或 MEMO(官方舉的例子是 XRP、TON 這類鏈)而你沒填或填錯。
  • 交易符合智能取回資格:特定未上架代幣會在加密貨幣儲值紀錄頁顯示為「錯誤儲值」,點進去就有「立即取回」。
  • 交易符合 BNB 反黑洞計畫所列的條件。

明確不受理的有四種:提領交易(自己提錯地址)、你是發送人但把資金充到其他用戶的帳戶、儲值地址是不受 BNB 反黑洞計畫支援的合約地址、代他人提交申請。

流程本身不複雜:登入後貼上 TxID/TxHash 送出,系統查得到就會自動帶出幣種、網路、地址和金額,帶不出來則手動填(金額最多八位小數,去掉千分位分隔符),確認後在申請記錄裡追進度。官方也提到可能要求補拍影片證明儲值真實性;若這筆錢是從別的平台提過來的,要準備你與該平台之間、含 TxID 的紀錄。

要等多久、要付多少

這是決定「值不值得申請」的關鍵。官方給的是預估工作天與預估手續費,並明講:處理時間從收到必要資訊和手續費後才起算,不是從你提交那天算,實際可能更久,資金回收也不保證成功。

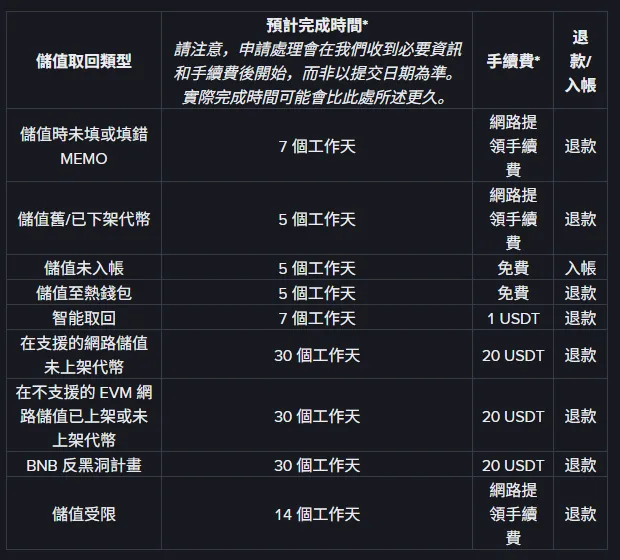

幣安自助回收常見問題頁的時效與手續費對照表,欄位為儲值取回類型、預計完成時間、手續費、退款或入帳,包含漏填錯填 MEMO 7 個工作天、儲值未入帳 5 個工作天免費、智能取回 7 個工作天 1 USDT、未上架代幣與不支援的 EVM 網路 30 個工作天 20 USDT 等列

整理成文字版:

儲值取回類型 預計完成時間 手續費 結果
未填或填錯 MEMO 7 個工作天 網路提領手續費 退款
儲值舊/已下架代幣 5 個工作天 網路提領手續費 退款
儲值未入帳 5 個工作天 免費 入帳
儲值至熱錢包 5 個工作天 免費 退款
智能取回 7 個工作天 1 USDT 退款
在支援的網路儲值未上架代幣 30 個工作天 20 USDT 退款
在不支援的 EVM 網路儲值 30 個工作天 20 USDT 退款
BNB 反黑洞計畫 30 個工作天 20 USDT 退款
儲值受限 14 個工作天 網路提領手續費 退款

兩個實用推論:

  • 只有成功取回時才收手續費,所以提交申請本身沒有金錢上的沉沒成本,真正要衡量的是時間。
  • 20 USDT 那一檔(未上架代幣、不支援的 EVM 網路)要先拿手續費和你轉丟的金額相比。若本金只有 15 USDT,花 30 個工作天去等一筆會被 20 USDT 手續費吃光的退款並不划算——這和決定小額轉帳該走哪條鏈是同一道算術,可對照小額轉帳的費用比例與最低金額計算表。

漏填 MEMO 走的是另一張表單

標籤/MEMO 類問題有專門的〈忘填/錯填標籤(Tag/Memo)找回申請指南〉。這頁發布於 2020-09-17,比自助回收頁舊,兩頁說法有出入時以更新日期較新的自助回收頁為準。它講清楚幾條限制:

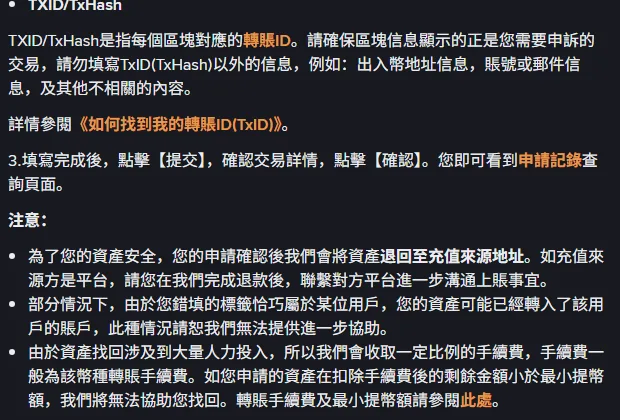

幣安繁體中文〈忘填/錯填標籤(Tag/Memo)找回申請指南〉的注意事項段落,說明申請確認後資產退回至充值來源地址、錯填的標籤恰巧屬於某位用戶時無法進一步協助、會收取一定比例手續費且扣費後低於最小提幣額則無法找回

  • 只受理「充值到幣安帳戶」而漏填或錯填標籤的轉帳,而且僅支援幣安已上線的資產。
  • 提幣時輸錯地址或填錯 Memo/Tag,幣安無法協助找回,只能聯繫對方平台,部分情況下可能損失資產。
  • 找回成功後資產退回至充值來源地址,不是直接進你的幣安現貨帳戶;來源方是平台的話,還要再找對方平台上帳。
  • 若你錯填的標籤恰巧屬於另一位用戶,資產可能已經轉入對方帳戶,官方表示這種情況無法進一步協助。
  • 手續費一般為該幣種的轉帳手續費;扣除手續費後剩餘金額小於最小提幣額,就不會受理。

那頁列出需填標籤的幣種是 BNB、XEM、XLM、XRP、KAVA、ATOM、BAND、EOS,但這是 2020 年的清單,實際要不要填標籤,請以你儲值當下該幣種頁面顯示的為準(2026 年版的自助回收頁舉的例子已改成 XRP 和 TON)。

申請被拒的七個常見原因

送件前先自己比對一遍,可以少跑一輪:TxID/TxHash 與地址不符(建議整段複製貼上,不要手打)、儲值金額與區塊鏈紀錄不符、該交易在流程前或流程中其實已經到帳、交易尚未確認或鏈上查無此交易、交易金額顯示為 0、提交的根本不是儲值交易(提領、法幣或帳戶相關)、儲值到不受支援的合約地址。

下一次轉帳前,把三件事變成習慣

  1. 先確認相容性,再比價。 選網路的順序是「兩邊都支援」優先於「哪條最便宜」,各鏈費用差多少可看各網路 USDT 提領費用比較與相容性核對。
  2. 第一次轉到新地址一定先小額測試。 等小額那筆確實入帳,再轉大額。
  3. 把常用地址存進提領白名單。 可避免每次手動貼地址出錯,設定步驟與時限選項見提領白名單設定與首次測試轉帳清單。

主要來源與核驗日期

  • 幣安〈為什麼我的儲值尚未入帳?〉繁體中文說明頁,頁面發布於 2018-01-02。
  • 幣安〈如何透過自助回收取回未到帳的儲值?〉繁體中文說明頁,頁面標示更新於 2026-05-28。
  • 幣安〈忘填/錯填標籤(Tag/Memo)找回申請指南〉繁體中文說明頁,頁面發布於 2020-09-17。
  • 幣安〈充值和提領狀態〉頁,截圖時頁面標示最近更新時間為 2026/09/15 20:32:06。
  • 以上內容於 2026-09-15 核對。工作天、手續費與支援網路清單都會變動,申請前請以官方頁面當下顯示為準。
